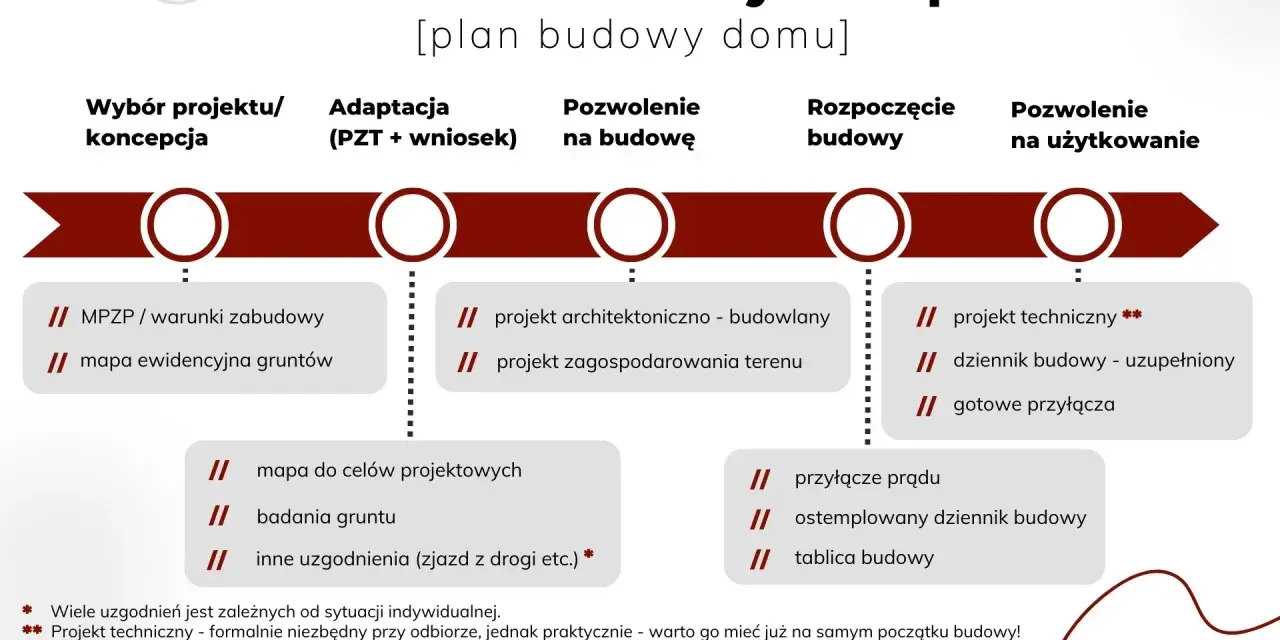

Decyzja o warunkach zabudowy porządkuje to, co wolno zrobić na działce, ale sama jeszcze nie uruchamia budowy. Dopiero teraz trzeba przełożyć ją na projekt, wybrać właściwą ścieżkę urzędową i przygotować teren tak, żeby inwestycja nie utknęła na brakach formalnych albo źle dopasowanej dokumentacji.
Najważniejsze kroki po decyzji o warunkach zabudowy
- WZ to nie pozwolenie na budowę - po tej decyzji nadal trzeba przygotować projekt i wejść w odpowiednią procedurę.
- Sprawdź, czy decyzja jest już ostateczna, i pilnuj terminów, bo obecnie WZ co do zasady wygasa po 5 latach od prawomocności.
- Zbierz mapę do celów projektowych, dokumenty do działki, warunki przyłączeń i ustal dostęp do drogi.
- Dla domu jednorodzinnego zwykle wybiera się między pozwoleniem na budowę a zgłoszeniem z projektem.
- Po uzyskaniu zgody urzędowej trzeba jeszcze przygotować start robót: geodeta, dziennik budowy, zawiadomienie o rozpoczęciu.
Decyzja o warunkach zabudowy to dopiero punkt startu
Ja traktuję decyzję o warunkach zabudowy jak ramę, a nie zielone światło do wjazdu koparki. Ten dokument mówi, jaką zabudowę urząd uznaje za dopuszczalną na danej działce, ale nie zastępuje projektu budowlanego ani nie zwalnia z kolejnych formalności.
W praktyce WZ najczęściej wyznacza takie parametry jak linia zabudowy, wysokość budynku, szerokość elewacji frontowej, geometria dachu, udział powierzchni biologicznie czynnej czy sposób obsługi komunikacyjnej. Jeśli projekt nie mieści się w tych ramach, inwestycja zaczyna się komplikować już na etapie uzgodnień.
| Etap | Termin | Co to oznacza dla inwestora |
|---|---|---|
| Ważność decyzji WZ | 5 lat od prawomocności | Jeśli w tym czasie nie pójdziesz dalej, decyzja wygasa. |
| Rozpatrzenie pozwolenia na budowę | Do 65 dni | To ustawowy czas na wydanie decyzji przez urząd. |
| Ważność pozwolenia na budowę | 3 lata | Budowę trzeba rozpocząć w tym czasie, inaczej decyzja wygasa. |
| Zgłoszenie budowy z projektem | 21 dni | Jeśli urząd nie wniesie sprzeciwu, można ruszać dalej. |
Według Ministerstwa Rozwoju i Technologii, w gminie bez planu ogólnego po 1 lipca 2026 r. nowe decyzje WZ będą mogły być wydawane tylko w postępowaniach wszczętych wcześniej. To ważne ostrzeżenie dla osób, które dopiero planują inwestycję, ale dla tych, którzy już mają decyzję, jest też dobra wiadomość: prawomocna WZ pozostaje podstawą do dalszych kroków w procesie budowlanym.
Dlatego po otrzymaniu decyzji nie warto odkładać spraw na później. Najpierw trzeba uporządkować dokumenty, a dopiero potem przechodzić do projektu i wyboru właściwej procedury.
Jakie dokumenty i ustalenia zebrać, zanim zlecisz projekt
Na tym etapie najwięcej czasu traci się nie w urzędzie, tylko przez brak podstawowych danych o działce. Architekt nie powinien projektować „na oko”, bo potem poprawki kosztują więcej niż dobre przygotowanie od samego początku.
- Ostateczna decyzja WZ - projektant musi znać dokładne warunki: parametry zabudowy, linie i ograniczenia.
- Mapa do celów projektowych - bez niej projekt budowlany zwykle nie powstanie poprawnie, bo trzeba oprzeć go na aktualnym stanie geodezyjnym.
- Dokument potwierdzający prawo do dysponowania nieruchomością na cele budowlane - przyda się już na etapie składania wniosku.
- Dostęp do drogi publicznej - jeśli działka ma problem z dojazdem, trzeba go rozwiązać wcześniej, a nie dopiero przed pozwoleniem.
- Warunki przyłączenia mediów - prąd, woda, kanalizacja, gaz albo inne uzbrojenie terenu potrafią przesądzić o układzie całego projektu.
- Ustalenie kwestii środowiskowych i branżowych - w niektórych lokalizacjach potrzebne będą dodatkowe uzgodnienia, decyzje albo opinie.
- Badania gruntu - geotechnika nie jest formalnym obowiązkiem w każdej inwestycji, ale w praktyce często ratuje przed kosztowną korektą fundamentów.
Jeśli działka ma nieuregulowany dojazd, sporne granice albo problem z mediami, lepiej zatrzymać się właśnie tu. Projekt na takim gruncie można narysować szybko, ale złożenie go później w urzędzie będzie już znacznie trudniejsze.
Gdy te podstawy są gotowe, architekt może przełożyć decyzję WZ na konkretną bryłę, a nie tylko na ładny rysunek.
Projekt musi trzymać się parametrów z decyzji
To jest moment, w którym najczęściej wychodzi, czy inwestor naprawdę rozumie swoją decyzję. Warunki zabudowy nie są opisem marzeń, tylko zestawem granic, których projekt nie może przekroczyć. Jeśli urzędnik wpisał dach dwuspadowy, to projekt z dachem płaskim zwykle odpada. Jeśli wskazał konkretną linię zabudowy, budynek nie może jej naruszyć nawet o drobny fragment.
Na co patrzy architekt
Dobry architekt bierze z WZ przede wszystkim to, co da się potem obronić w urzędzie. Najczęściej chodzi o:
- usytuowanie budynku na działce,
- wysokość i liczbę kondygnacji,
- geometrię dachu,
- szerokość elewacji frontowej,
- powierzchnię zabudowy,
- minimalny udział terenu biologicznie czynnego,
- sposób obsługi komunikacyjnej i miejsce zjazdu.
W praktyce to właśnie te parametry decydują, czy projekt uda się zamknąć bez przepychania go przez kolejne poprawki. Ja zawsze zwracam uwagę, że WZ trzeba czytać razem z warunkami technicznymi i realną geometrią działki, bo dopiero ten zestaw pokazuje, co naprawdę da się zbudować.
Przeczytaj również: Budynek gospodarczy bez pozwolenia - Kiedy zgłoszenie wystarczy?
Kiedy trzeba poprawić projekt albo wrócić do urzędu
Jeśli projektant chce zmienić coś istotnego wobec decyzji, trzeba od razu sprawdzić, czy to jeszcze mieści się w granicach WZ, czy już nie. Czasem wystarczy drobna korekta układu budynku, ale przy większej zmianie lepiej nie liczyć na „jakoś to będzie”. Odmowa na etapie pozwolenia kosztuje więcej czasu niż porządne sprawdzenie zgodności na początku.
Gdy projekt jest spójny z decyzją, trzeba wybrać właściwą ścieżkę urzędową: pozwolenie na budowę albo zgłoszenie. I właśnie tu pojawia się najczęstsze praktyczne pytanie po uzyskaniu WZ.

Pozwolenie na budowę czy zgłoszenie
Dla domu jednorodzinnego nie zawsze trzeba iść tą samą drogą. Wiele zależy od tego, czy obszar oddziaływania budynku mieści się w całości na twojej działce, oraz od tego, czy planowana inwestycja wymaga dodatkowych procedur środowiskowych.
| Tryb | Kiedy ma sens | Co zwykle trzeba dołączyć | Termin urzędu | Koszt administracyjny |
|---|---|---|---|---|
| Pozwolenie na budowę | Gdy obszar oddziaływania wychodzi poza działkę albo gdy inwestycja wymaga decyzji środowiskowej. | Wniosek, projekt zagospodarowania działki, projekt architektoniczno-budowlany, WZ, oświadczenie o prawie do dysponowania nieruchomością, wymagane opinie i uzgodnienia. | Do 65 dni | Zwykle 0 zł przy domu jednorodzinnym; przy funkcji mieszanej 1 zł za m2, maksymalnie 539 zł. |
| Zgłoszenie budowy z projektem | Gdy dom mieści się w granicach własnej działki i nie ma przeszkód środowiskowych. | Wniosek, projekt, WZ przy braku MPZP, oświadczenie o prawie do dysponowania nieruchomością, wymagane uzgodnienia i opinie. | 21 dni bez sprzeciwu | Zwykle 0 zł przy domu jednorodzinnym; przy funkcji mieszanej także może pojawić się opłata. |
W praktyce wybór nie zawsze zależy od wygody inwestora. Jeśli projekt wykracza poza prostą, jednoznaczną sytuację działki, urząd i tak może skierować sprawę na ścieżkę pozwolenia. Przy prostym domu jednorodzinnym zgłoszenie bywa szybsze, ale tylko wtedy, gdy faktycznie spełniasz warunki ustawowe.
Jak podaje GUNB, pozwolenie na budowę wygasa, jeżeli budowa nie ruszy w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna, albo jeśli przerwa w robótach potrwa dłużej niż 3 lata. To prosty powód, żeby nie traktować formalności jak etapu, który można odłożyć na nieokreślone później.
Po złożeniu wniosku albo zgłoszenia inwestycja jeszcze nie startuje automatycznie. Najpierw trzeba dobrze przygotować sam moment wejścia na plac budowy.
Co dzieje się po złożeniu wniosku i jak przygotować start robót
Rozpoczęcie budowy zaczyna się formalnie od prac przygotowawczych. To nie jest jeszcze lanie betonu, tylko wytyczenie geodezyjne obiektu, niwelacja terenu, organizacja placu budowy i wykonanie przyłączy potrzebnych do obsługi inwestycji.
- Odbierz decyzję lub poczekaj na brak sprzeciwu - dopiero wtedy możesz iść dalej z robotami.
- Zarejestruj dziennik budowy - w praktyce warto zrobić to od razu po uzyskaniu ostatecznej decyzji, bo bez niego wiele spraw na budowie się nie ruszy.
- Ustal geodetę - wytyczenie budynku w terenie powinno być wykonane przed rozpoczęciem prac ziemnych.
- Przygotuj kierownika budowy - przy klasycznym pozwoleniu to jeden z filarów prawidłowego startu robót.
- Zawiadom o planowanym terminie rozpoczęcia - przy pozwoleniu i przy części uproszczonych zgłoszeń trzeba poinformować nadzór budowlany, a także dołączyć wymagane informacje o kierowniku i dokumentach projektowych.
- Ustal kolejność robót przygotowawczych - ogrodzenie, zaplecze, niwelacja, dojazd, zaplecze materiałowe i przyłącza na potrzeby budowy.
W praktyce największą różnicę robi to, czy masz gotowy plan startu jeszcze przed wnioskiem. Kto czeka z geodetą, kierownikiem budowy i przyłączami do momentu uzyskania decyzji, ten zwykle traci dodatkowe tygodnie.
Warto też pamiętać, że sam wniosek można dziś złożyć elektronicznie, co ułatwia życie, ale nie zastępuje porządku w dokumentach. Jeżeli projekt, mapa i uzgodnienia są niekompletne, cyfrowa forma nie przyspieszy sprawy cudownie sama z siebie.
Jeśli chcesz wejść na plac budowy bez nerwów, najlepsze jest proste podejście: najpierw zgodność z WZ, potem właściwy tryb urzędowy, a dopiero później fizyczny start robót. Taka kolejność jest nudna, ale działa.
Najczęstsze błędy, które spowalniają inwestycję
Na tym etapie najłatwiej stracić czas nie przez wielkie błędy, tylko przez kilka pozornie drobnych zaniedbań. Z mojego punktu widzenia najczęściej powtarzają się te same problemy:
- zamówienie projektu bez dokładnej analizy decyzji WZ,
- pominięcie kwestii dostępu do drogi publicznej,
- brak aktualnej mapy do celów projektowych,
- odłożenie warunków przyłączenia mediów „na później”,
- mylenie WZ z pozwoleniem na budowę,
- wejście w roboty zanim formalnie wolno ruszyć z pracami,
- zbyt długie czekanie, aż decyzja straci aktualność albo wygaśnie.
Jest jeszcze jeden problem, który w 2026 roku nabiera znaczenia: przeciąganie całej ścieżki inwestycyjnej, gdy w gminie zmieniają się zasady planistyczne. Jeśli już masz decyzję, nie trzymaj jej w szufladzie. Jeśli jeszcze jej nie masz, sprawdzaj terminy bardzo dokładnie i nie zakładaj, że „za miesiąc nic się nie zmieni”.
Najwięcej spokoju daje proste podejście: decyzja, projekt, wybór procedury, start robót. Im mniej improwizacji po drodze, tym mniej niespodzianek w urzędzie i na budowie.
Jak zamienić decyzję w realny start budowy bez zbędnych przestojów
Po uzyskaniu warunków zabudowy nie trzeba robić wszystkiego naraz, ale trzeba robić rzeczy w dobrej kolejności. Najpierw warto zamknąć projektową bazę: mapa, dojazd, media, geodeta, architekt. Dopiero potem składa się wniosek o pozwolenie albo zgłoszenie, bo wtedy dokumenty są spójne, a urząd nie szuka braków tam, gdzie mogłeś je samodzielnie wychwycić wcześniej.
Jeśli miałbym wskazać jedną rzecz, która realnie oszczędza czas, to jest nią praca na kompletnej dokumentacji od pierwszego ruchu. W budownictwie papierologia nie wybacza pośpiechu, ale dobrze zorganizowana inwestycja zwykle przechodzi przez formalności bez dramatów. A to właśnie na tym etapie rozstrzyga się, czy budowa ruszy płynnie, czy utknie na poprawkach, których można było uniknąć.
Najrozsądniej potraktować warunki zabudowy jako sygnał do działania, a nie jako finał procesu. Gdy decyzja, projekt i ścieżka urzędowa są poukładane, pierwszy fizyczny dzień na działce staje się po prostu kolejnym krokiem, a nie kolejnym problemem.
